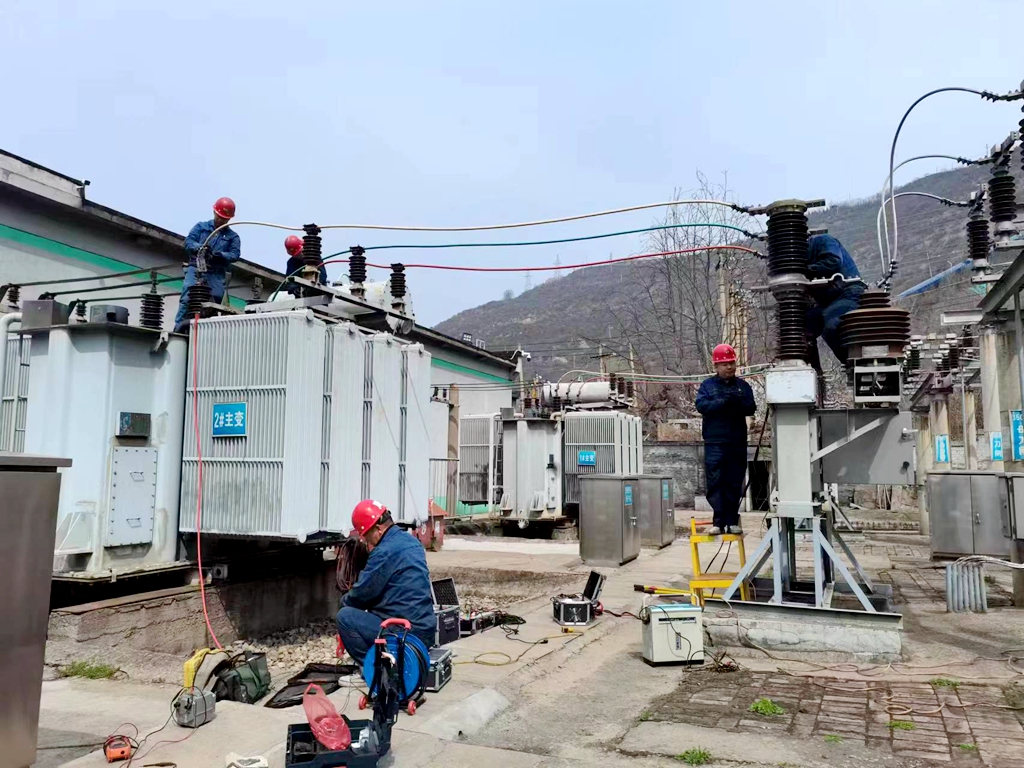

8月12日,配售电公司位于韩城市板桥镇的风井35kV变电站迎来了它的二次线路改造,施工现场一片繁忙。
板桥风井35kV变电站于2004年建成投运,在20年的服役期里,直面高温、高湿、雷雨大风等天气的挑战,为辖区企业输送着可靠电力。随着企业的快速发展,“老站”的供电能力已经跟不上发展的脚步。
作为区域内重要枢纽变电站,该变电站承担着象山矿井板桥主扇、瓦斯泵站、工业园及井下的保电任务,让“老站”焕发新活力就变得尤为重要。

“此次改造主要是对站内二次线路进行拆改,并对主变端子箱进行更换,以提升供电可靠性与安全性。”配售电公司变电运维中心负责人说。
配售电公司抽调精兵强将,成立变电站线路改造专班,提前做好线路排查工作,抓准企业用电负荷最低点,制定负荷切换计划,争分夺秒赶进度,确保工程按时间节点有序推进;加强安全现场管控,落实现场检查安全措施,严格执行“两票”制度,对现场存在的不合格、不安全操作及时作出指正并要求整改,确保“四个管住”落实到位,力求高标准完成此次改造任务。
目前,已完成旧线及主变端子箱的拆除更换工作,提升了该变电站的负载能力和应对极端天气的能力,保障辖区可靠供电,助力矿井安全生产,为企业发展建设充电赋能。(潘新)
