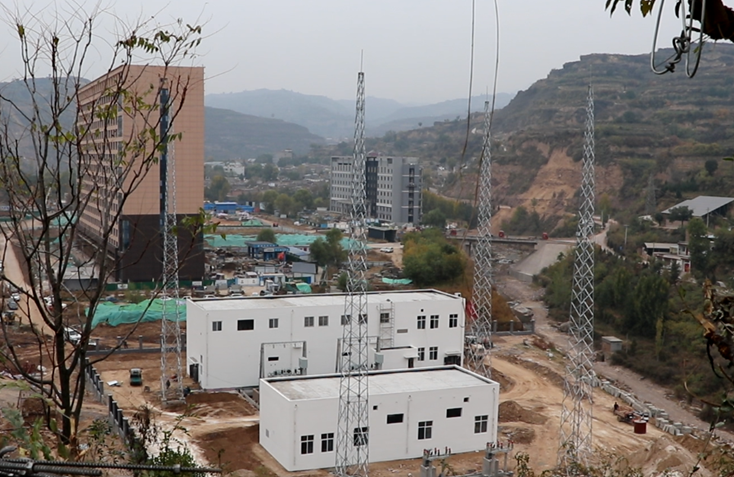

近日,在王峰副井变电站施工现场,几名头戴安全帽,身着蓝色工装的技术人员正在安装高压柜绝缘保护套。这是配售电公司王峰煤矿35千伏供电系统项目施工的一个场景。
王峰煤矿35千伏供电系统施工项目,包括副井35千伏变电所安装工程和为变电所传输电能的架空线路铁塔改造工程。建成后的变电站将是韩城矿业公司的第十座矿井变电站。

项目施工前,配售电公司抽调安全生产技术部、综合管理部、变电运维所和线路运维所的业务能手和骨干力量组成项目组,并配备相应的工程技术人员,为项目建设提供人员保障。设备进场前,项目组组织全员认真学习施工图纸,严格按图和施工技术交底作业,为工程建设提供质量保障。建设期间,项目组全员放弃节假日休息时间,全程参与跟进,及时处理施工建设中遇到的急难问题。
铁塔改造过程中,26号塔坐标点位于半山腰的丘陵坡地上,操作面异常狭小,为保障杆塔基坑顺利开挖,配售电公司克服重重困难,积极协调,及时修建了施工便道,使工程机械按时到位。为了加强调度监测,改善值班员操作环境,积极联系甲方,在主控室划出分区,搭建钢架,加装玻璃幕墙,使值班员更直观清楚地看到开关柜等设备运行情况,为各项数据的汇总调度提供技术保障。
自10月下旬开工以来,变压器和开关柜等一次设备和二次控制安装已全部到位,接地安装、电缆敷设正在进行。配售电公司将继续抓进度出精品,全力以赴保障供电系统建设。(陈晓瑜)
