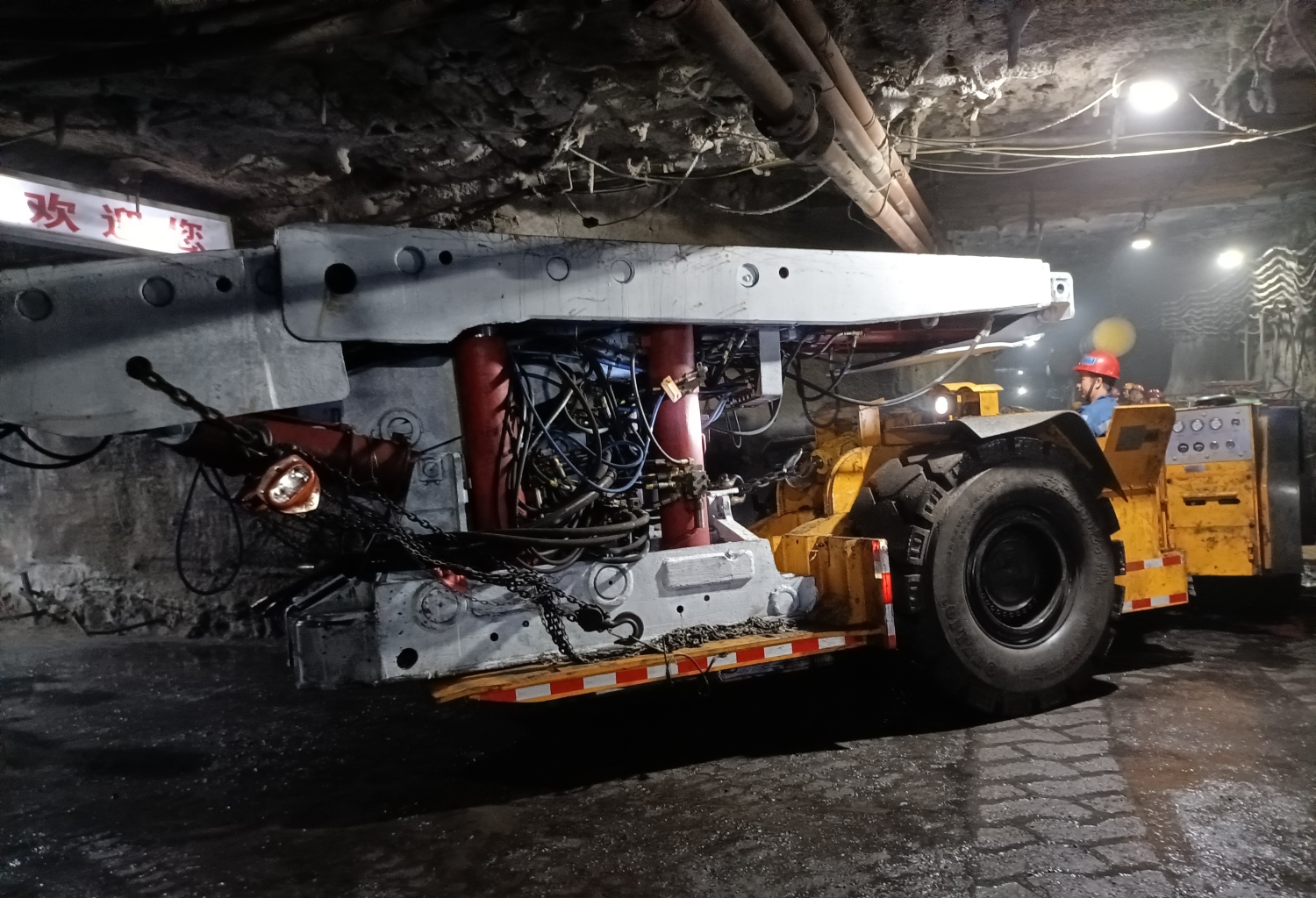

近日,历时21天,随着最后一辆铲板式搬运车返回井底车场,桑树坪二号井3307-2安装面的大件运输工作圆满落下帷幕。
铲板式搬运车在地面试验实物装卸,模拟井下转弯能力、爬坡能力等,并根据地面运行实测数据,对井下6处拐弯处实施抹角,加固2处桥面,调整3处风水管路吊挂高度,确保车辆运行环境。

为了弥补新工艺的经验不足,该矿相关负责人全程跟踪写实铲板式搬运车运输第一台综采支架,相关部室重点围绕运输路线进行安全监督,并出台关于加强铲板式搬运车运行期间安全管理的规定。
此次该工作面累计运输347趟,原班最高运输22车,小班最高运输11车,单趟最短用时25分钟,单日工作面最高安装支架22台,这一成绩也创下了全公司的圆班最高安装纪录。相比传统无极绳绞车运输,同等条件下,使用铲板式搬运车,换装环节由8个减少为2个,每小班节省15人,运输安全得到保障、运输效率大幅提升。(雷自成 苏冠宇)
