近日,象山矿井22310综采工作面安装工作全面进入攻坚冲刺阶段。全矿上下牢固树立“一盘棋”思想,坚持协同作战、挂图作战,聚焦管路铺设、设备安装、系统完善等重点任务,为22310综采工作面顺利实现联合试运转打下坚实基础,全面吹响了矿井生产筹备的“冲锋号”。

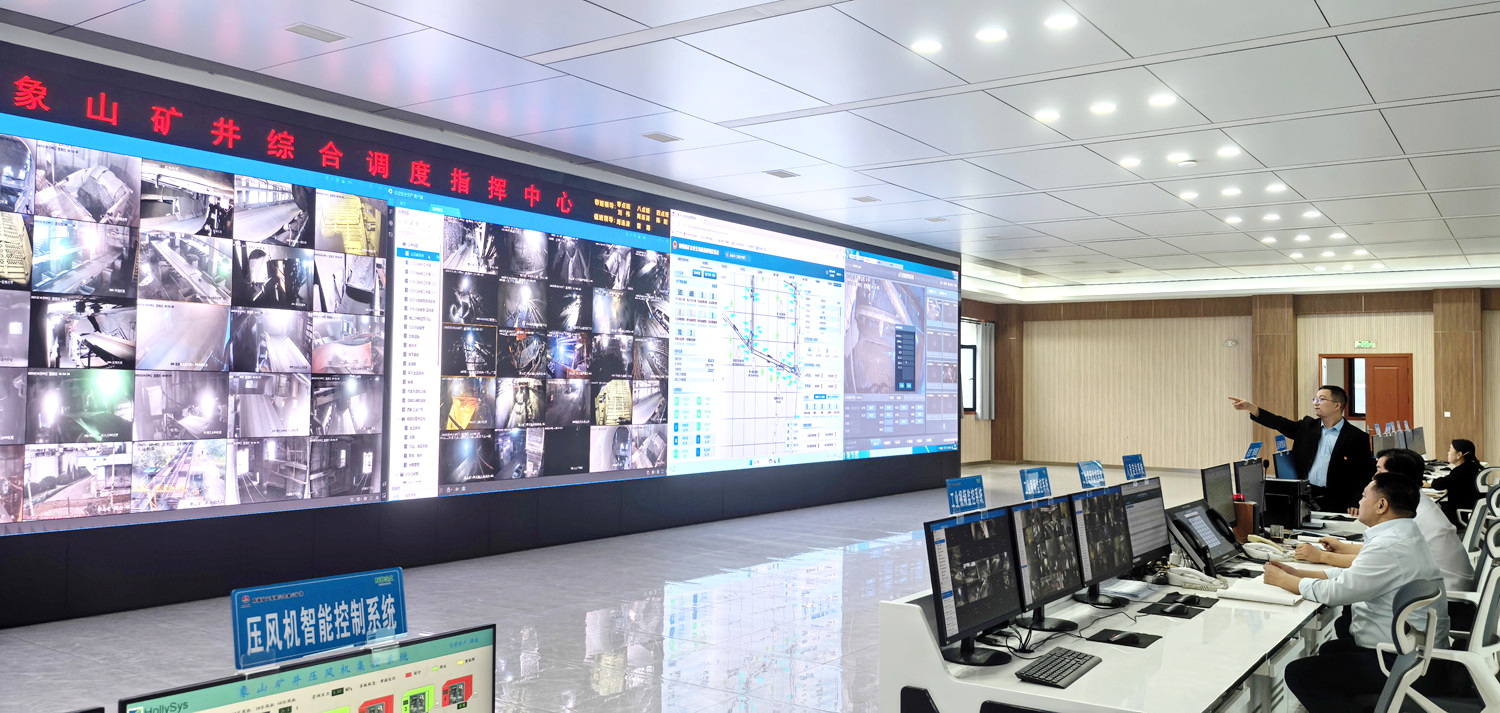

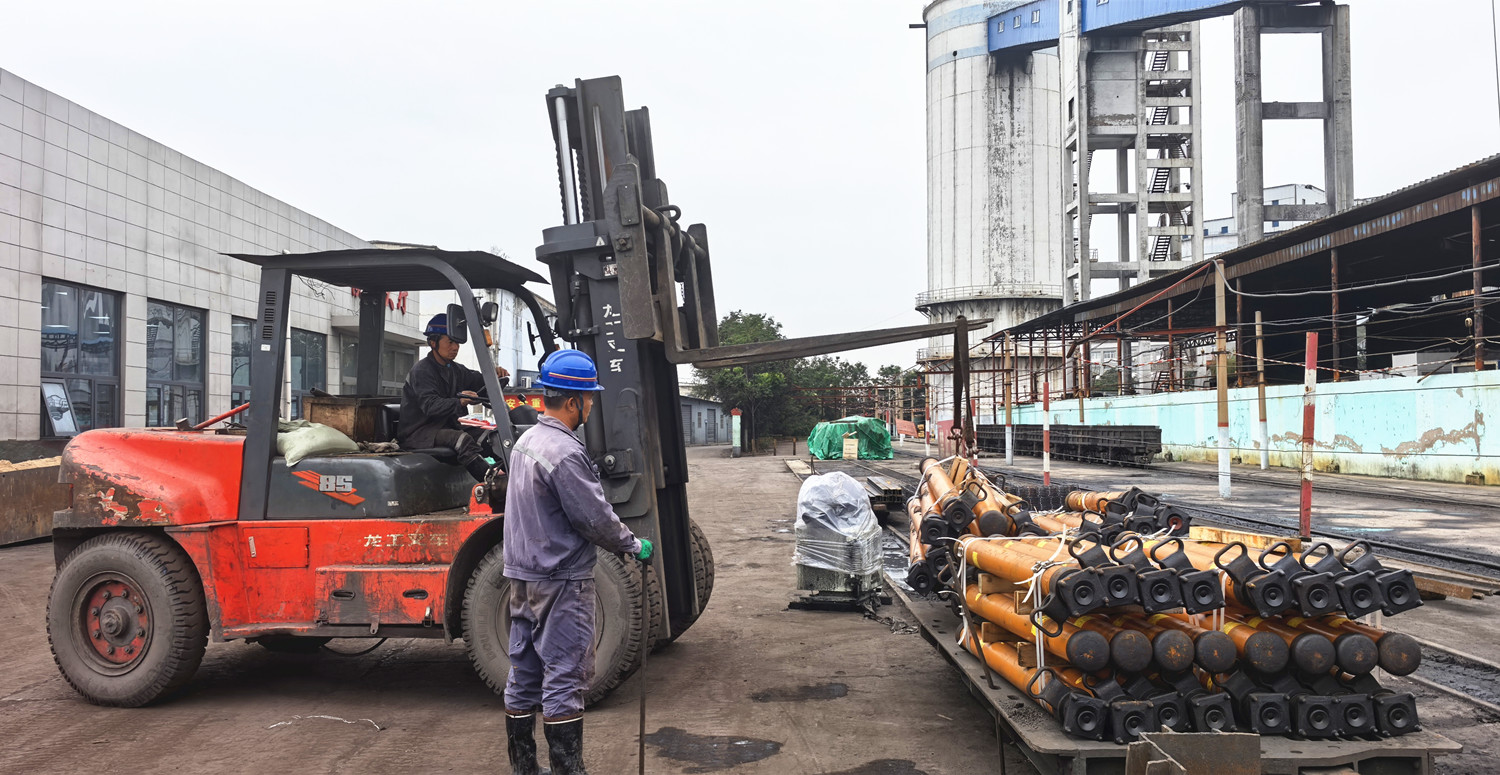

作为安装工作的“指挥中枢”,综合调度室科学统筹安装、维修、运输等各环节力量,紧盯目标任务,实施精准调度。生产准备队与巷修队主动担当、迎难而上,在巷道清理、设备转运、轨道铺设等关键工序中掀起“比学赶超”的攻坚热潮。

巷修队聚焦关键区域升级改造,高质量推进多项重点工程。完成22310组合列车车场140米全断面喷浆及底板硬化,同步铺设轨道140米,改造管路并安装吊挂锚杆;顺利完成南二下山采区变电所两趟高压电缆敷设,砌筑进风侧防火门;施工南二下山组合列车车场底板注浆钻孔130个,进一步筑牢安全生产防线。

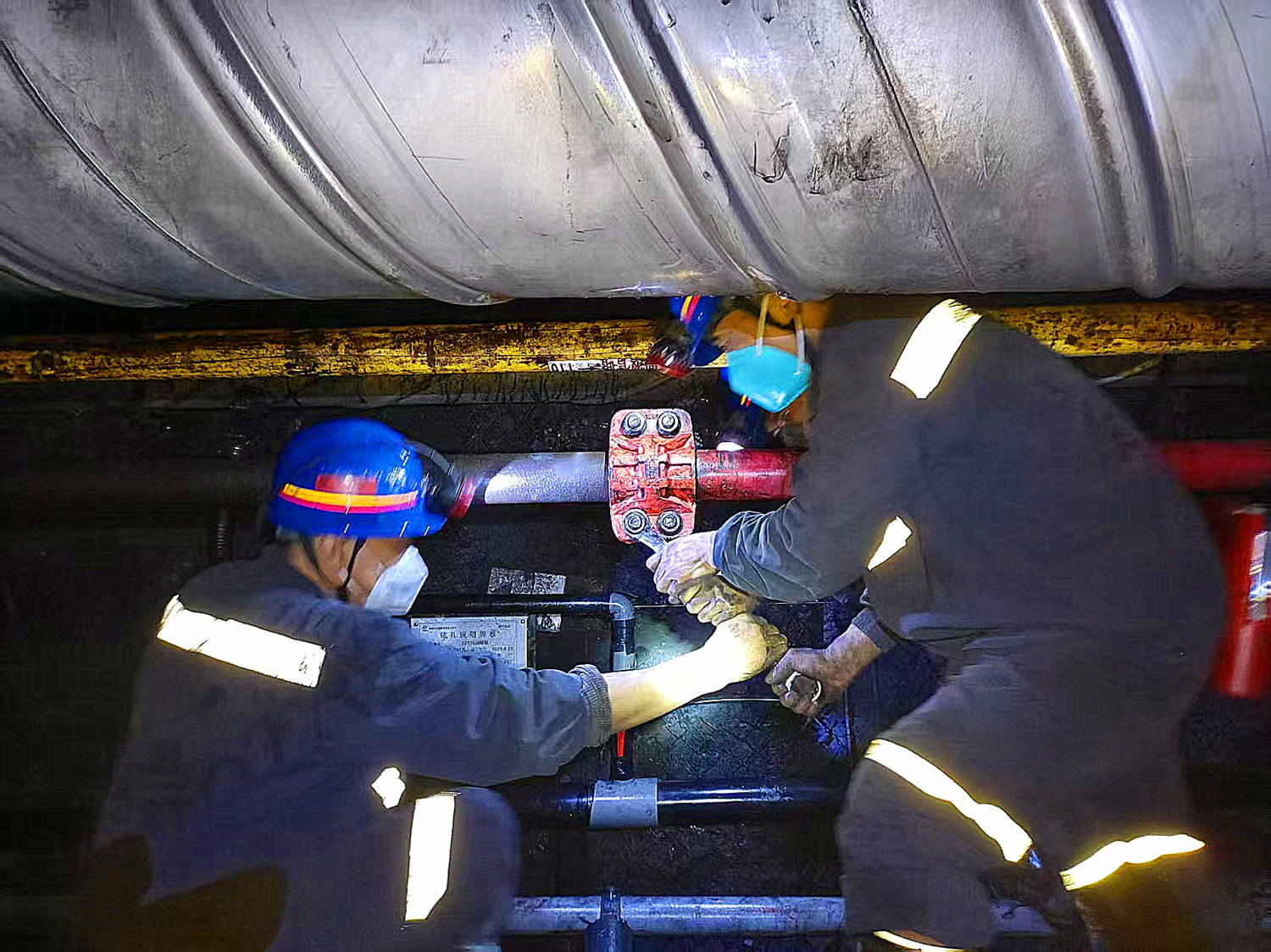

经过连续16天的昼夜奋战,安装工作取得阶段性重大进展:总长4500余米的3条工业管路全部铺设完成,通风、供水、排水系统全面畅通;南二临时变电所顺利投运,15600米电缆构建起稳定可靠的电力通讯网络;工作面30车组合列车与2台高爆柜精准布置,设备布局更加合理、运转衔接更为高效;2个溜煤眼、2道风门及2道闭墙全部完工,运输通风设施进一步完善;南二胶带运输系统2000米胶带完成优化改造,运输效能显著提升;22310运输巷1700米长、1米宽胶带及输送机安装到位,矿井运输“主动脉”全面贯通。此外,综采一队精心组织采煤机、液压支架等核心设备的精细化调试,高质量完成支架二次注液、电缆打压等保障工作,充分展现了全矿职工团结拼搏、奋发有为的精神风貌。
据了解,22310备采面各项工作正按计划有序推进,运输巷风桥砌筑、2道风门施工、无极绳绞车硐室及基础坑浇筑等节点任务均已按期完成。下一步,全矿干部职工将继续保持高昂斗志,全力以赴推进后续工作,为22310综采工作面顺利投产按下“快进键”。(卫云龙)
