“象山变2#主变已转运行,设备供电正常。”8月18日22时40分,值班员王馥英的汇报声传来,配售电公司电力调度中心党雪蓉随即确认收悉。这场持续整日的攻坚战,在多方联动、环环紧扣的协作中圆满收官。
超前部署,风险管控前置。8月17日,调度中心向矿业公司多部门下发电网运行风险预警单,逐项梳理线路故障、全域停电风险及应急值守要求。针对3553风井Ⅱ、3552象彭线停电转接及临时过渡电源接入等关键作业,调度员提前核验预案,并向四座变电站下达操作预令,为次日行动铺平道路。
昼夜备战,隐患全面清零。接令当晚,站内值班员精细编制操作票、反复推演流程;线路运维人员连夜完成3545芝彭线夜巡,分组逐段排查,至22时确认线路无异常,确保次日作业零隐患。

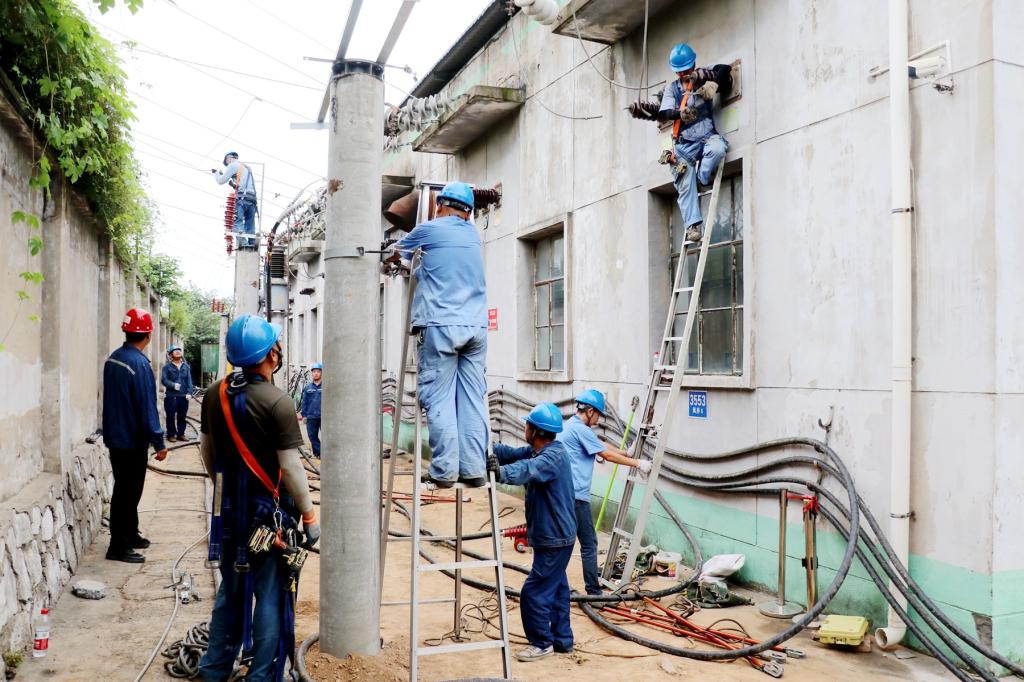

雨中鏖战,攻坚高效推进。18日清晨,线路全员冒雨奔赴现场。安全交底后,高空作业人员胡斌、李茹金、黄伟攀上杆塔,汗水浸透工装仍专注操作;地面团队默契配合,工具传递迅捷。避雷器引线安装受地势限制,需在半空伸缩梯上完成,技术员杨少杰主动请缨,凭借娴熟技艺连续高空作业一小时,精准完成裁切、对接、固定全流程,彰显青年骨干担当。
同步护航,试验精准把关。电气试验班同步校验电缆相序、复核设备参数,以严谨数据保障施工精度。公司领导全程驻守,动态优化方案,及时协调难点,为攻坚把稳方向。
超额告捷,协同再显成效。19时30分,线路人员不仅完成既定任务,更提前完成2#主变临时过渡电源接入,抢出宝贵工期。21时许,西彭变、板桥变恢复分列运行,预警解除;22时40分,象山变全面恢复供电。
从调度精准统筹到运维迎难而上,从试验严谨护航到变电严阵以待,各部门无缝补位,用泥泞中的身影和规范操作,诠释了电力保供的责任担当。(郭守荣)
