金秋庆华诞,实干迎国庆。配售电公司连续9天攻坚,圆满完成立井35kV变电站线路转接预制舱改造,以精品工程向新中国成立77周年献礼。

项目严格落实包保责任制,联合下峪口煤矿、韩城煤机公司组建三方协同专班,统筹停电操作、电缆倒接、绝缘试验、相序校核全流程,在保障矿井不间断生产前提下,高标准完成33根高压电缆转接迁移任务。

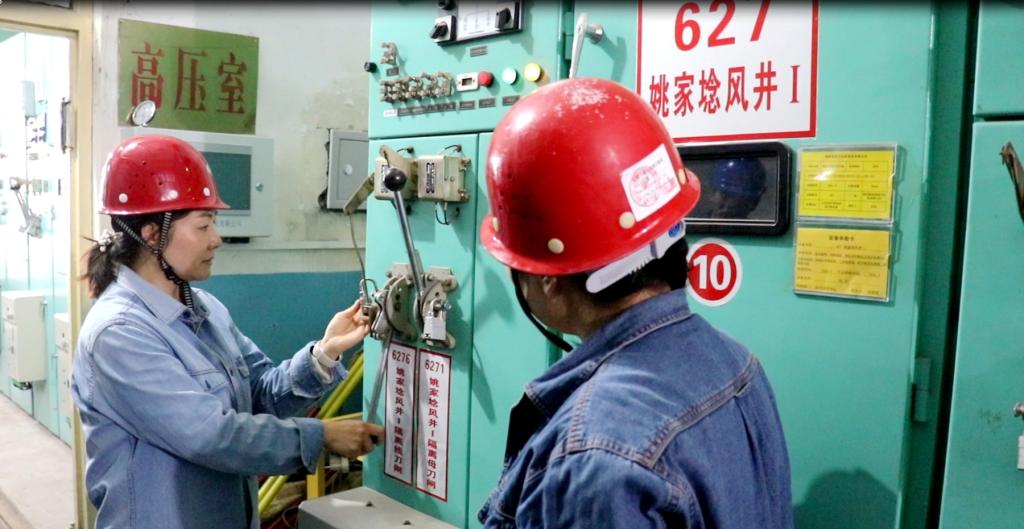

立井35kV变电站地处南梁山沟,盘山路蜿蜒。每日7时,电气试验人员、线路运维人员驱车30公里奔赴现场;8时三方集结,召开班前交底会,明确任务、风险与职责。施工涉及姚家烩变电所进线、二水平2#中央变电所动力进线等多条回路,每条回路设置九步标准化流程,从停电挂牌接地到电缆倒接、绝缘测试、反送电、相序校核,责任到岗、环环相扣。

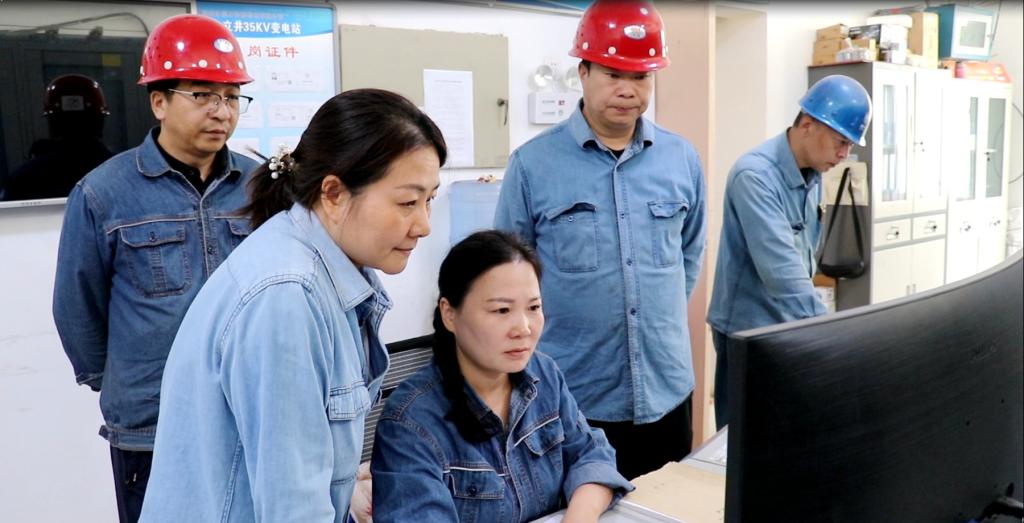

该公司印发专项工作安排,建立每日包保值守机制,管理人员轮值驻场、全过程盯控,严格落实规程与安全技术措施,负责质量验收和预制舱操作培训;搭建三方工作群,实时同步进度、协调难题。现场严格执行监护制度,程序不减、标准不降,违规立即叫停。

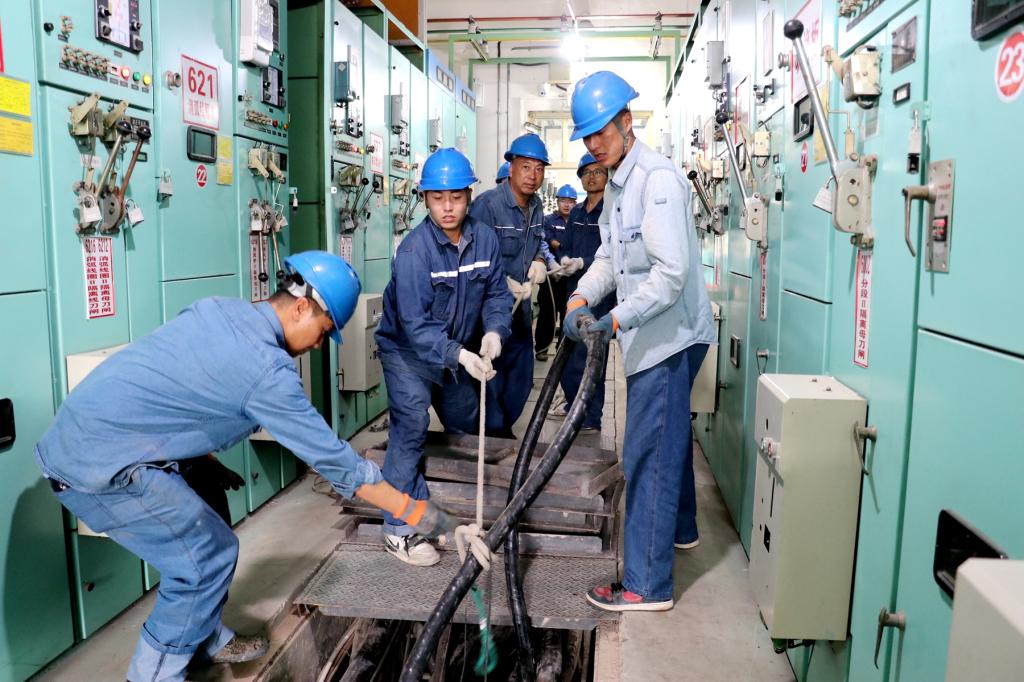

最大难点是电缆沟内33根高压电缆迁移。空间狭小,大型机械无法进场,全靠人工。240型电缆每米重30斤,单根最短50米,拖拽如搬巨蟒。16名运维人员兵分两路,5分钟掀开全部盖板;外线班长率先下沟核对编号型号,电气试验人员同步防护、测试、校验,煤机公司配合牵引、封堵、固定。号子声中,电缆经过十几分钟平稳转移至预制舱外。团队先后完成1号、2号主变临时过渡电源接入,将6kV站内33根电缆迁至户外预制舱与永久舱,完成倒接、校核,拆除过渡母线,恢复主变供电,规整复位电缆。

施工期间,每日17时召开碰头会,复盘研判、完善预案。中秋佳节,全员抢抓工期,有序完成停电、倒接、核对、试合闸等工作,青年员工在实战中快速成长。
九天连续奋战,全部任务安全完成,各供电回路顺利倒接,矿井供电连续稳定。此次工程是配售电公司推进“四站四线”电网提质升级的关键战果,优化了矿区电网结构,彰显了多方协同、攻坚克难的硬核战斗力。下一步,该公司将继续秉承电力铁军作风,严守安全底线,精耕工程管控,稳步推进后续改造,以高质量电网建设护航企业安全生产,为公司高质量发展注入强劲电力动能。(郭守荣)
